當地時間6月29日,三峽巴西公司帕爾梅拉風電項目第二臺變壓器歷經20多天,跨越400公里長途運輸后,經巴西主要交通干道安全抵達帕爾梅拉項目現場,并實現并網投運,標志著三峽集團海外最大的風電綠地項目取得重要階段性成果,為項目全容量并網奠定堅實基礎。

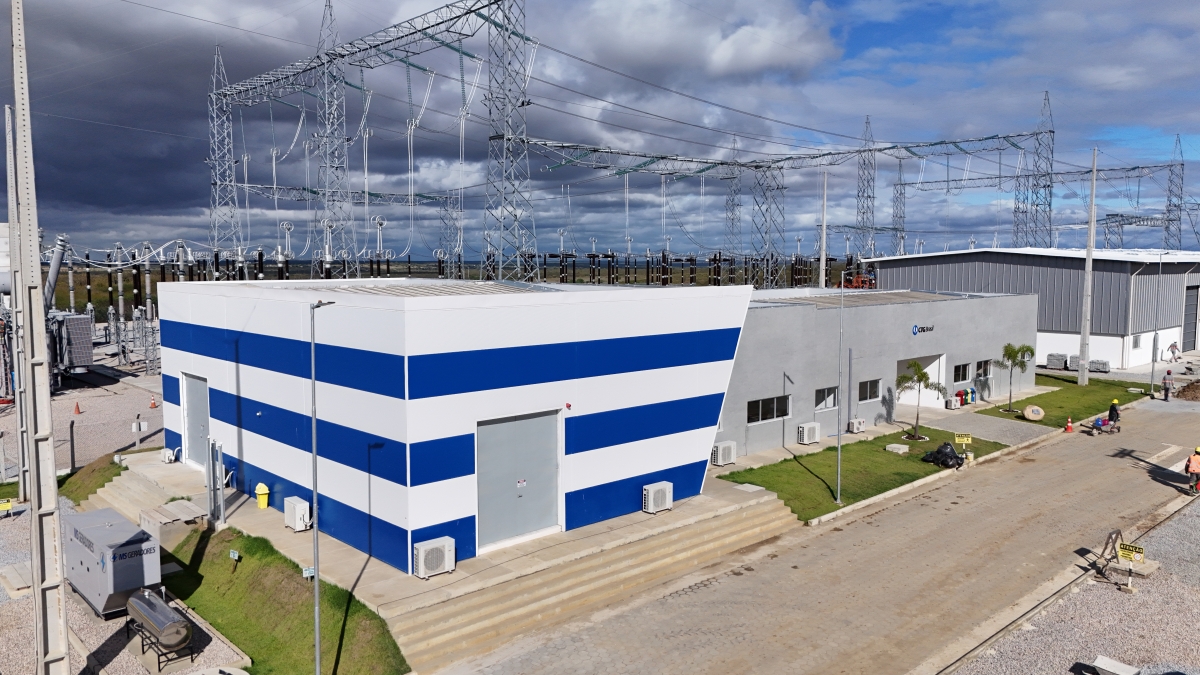

帕爾梅拉風電項目升壓站
運輸中,單臺變壓器重量達250噸,加上運輸車輛及輔助設備,整體車隊總重達600噸,全長113.7米,遠超常規軸線車的運輸規模;運輸沿線伯南布哥州、帕拉伊巴州均是首次采用橋式梁運輸大型設備,其復雜程度和重量規模創下該區域同類設備運輸紀錄,面臨前所未有的挑戰。由于巴西基礎設施條件有限,運輸團隊需對兩條潛在路線進行長達數月的勘測評估,尤其針對老舊橋梁的承載能力進行專項研究來選定最優路徑。

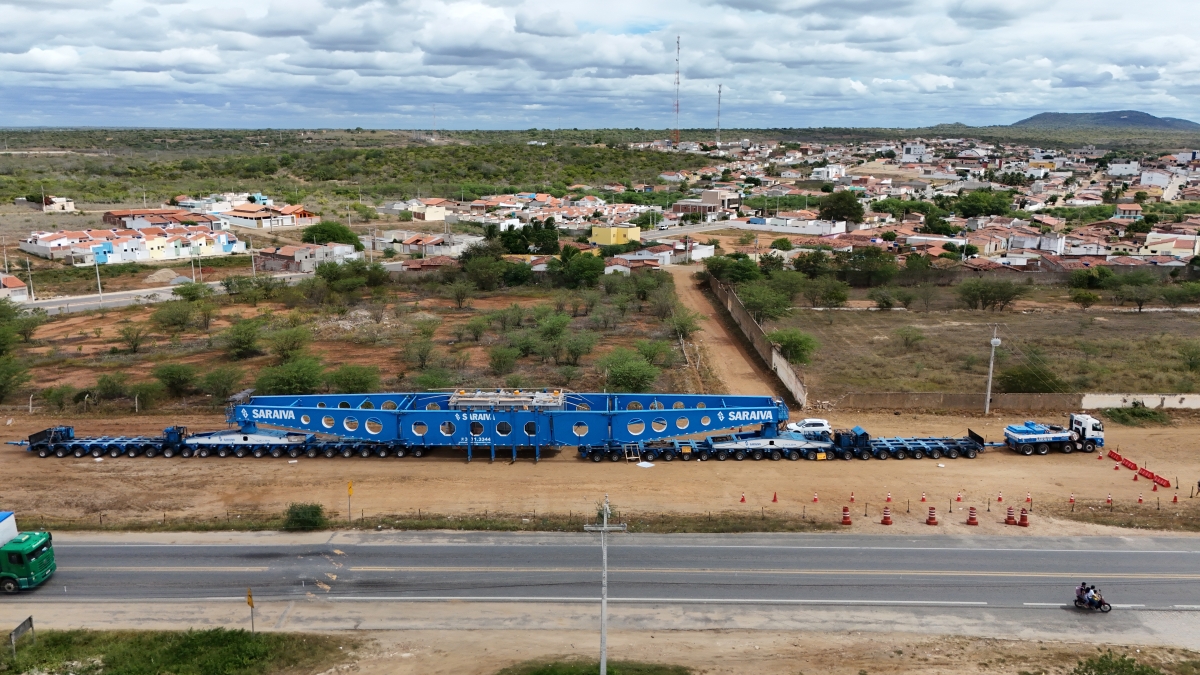

帕爾梅拉風電項目第二臺變壓器運輸過程中
運輸過程中,車隊以低于5公里/小時的限速,穿越伯南布哥州和帕拉伊巴州,途經山地、狹窄道路及橋梁,全程約400公里,耗時28天完成。面對運輸難題,三峽巴西項目團隊跟承包商與當地專業機構共同對沿途路基、橋梁進行多次加固,并協調聯邦和帕拉伊巴州警察采取分段護送、交通管制等措施,為當地以后超常規運輸提供寶貴經驗。
“車隊經過時,我們這座往日無人問津的小城突然成了萬眾矚目的焦點?!毙屡翣柮防芯用袢魸伞ぞS托里奧·德阿勞霍說道?!捌綍r大家匆匆路過的小城市,現在卻吸引了大批專程趕來的游客。那段時間,超市忙個不停,街邊餐館座無虛席,整個小鎮的經濟都被帶動起來了。”
帕爾梅拉項目升壓站共安裝兩臺370MVA升壓變壓器,用于將風電機組發出的電壓升至500千伏,確保與巴西國家輸電系統電壓等級兼容,減少電力損耗、提升輸送效率。
同日,帕爾梅拉風電項目測試期累計發電突破1億千瓦時,這一新里程碑是項目工程建設與場站運維管理無縫銜接、協同發力突出成效的成果。
巴西公司通過運維管理前置,在項目建設期間即開展并完成運維籌備工作,如運維隊伍建設、運維制度建設、物資準備等各項工作,確保了設備的“并網即接管”。同時,運維團隊借鑒國內新能源場站運維管理經驗,推行“一機一臺賬,一患一清零”的管控策略,從源頭建立設備履歷,用數據還原設備生命周期,并通過細致化數據檢測、強化現地巡檢和快速處置響應,以高標準高要求,保障了設備并網后良好的運行狀態,實現了項目的安全穩定運行。
“億度”只是起點,項目全體成員將持續發揮“建管結合”管理策略的協同優勢,提升場站管理水平,優化發電效率,確保項目的持續穩定高效運營。
?
?
?
